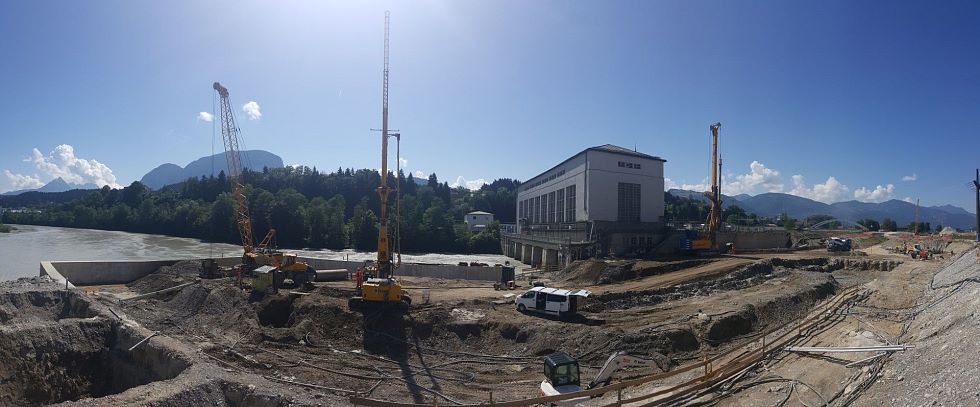

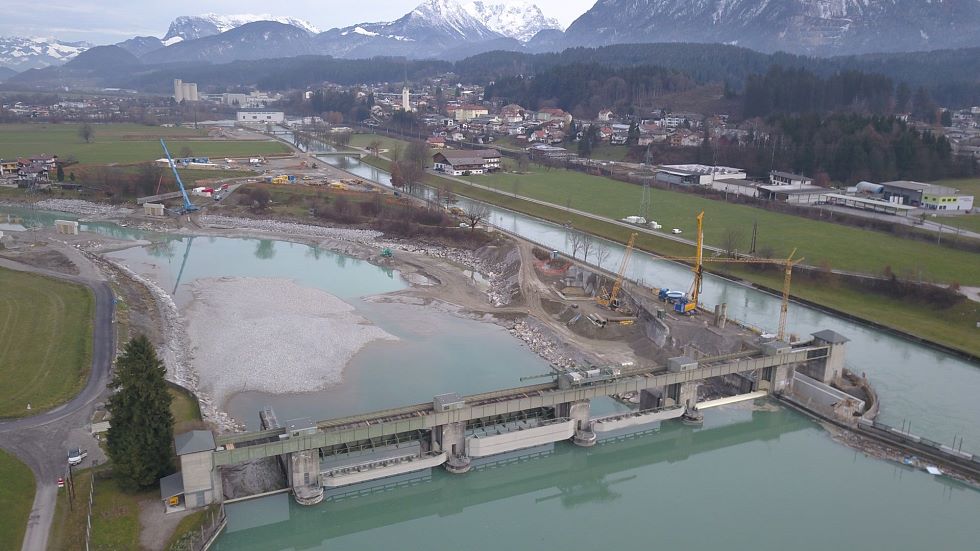

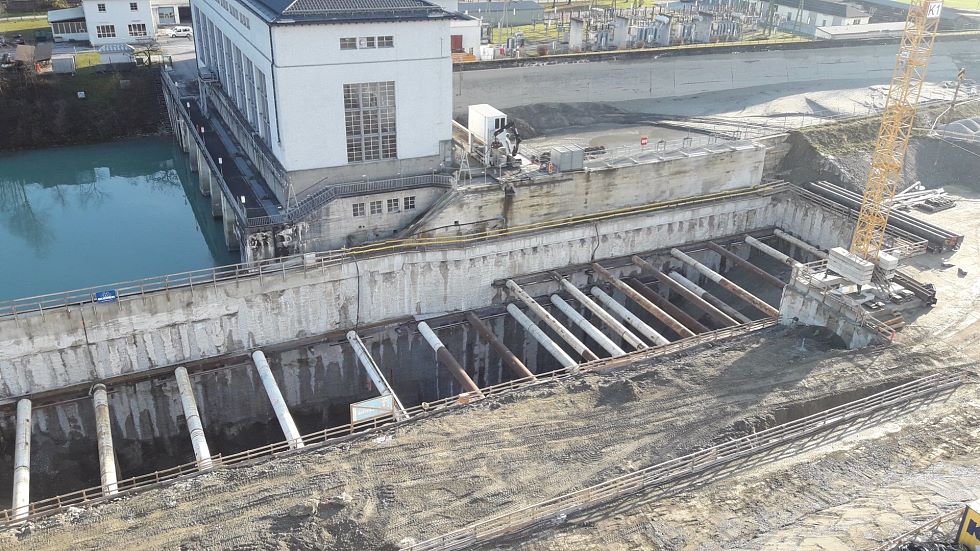

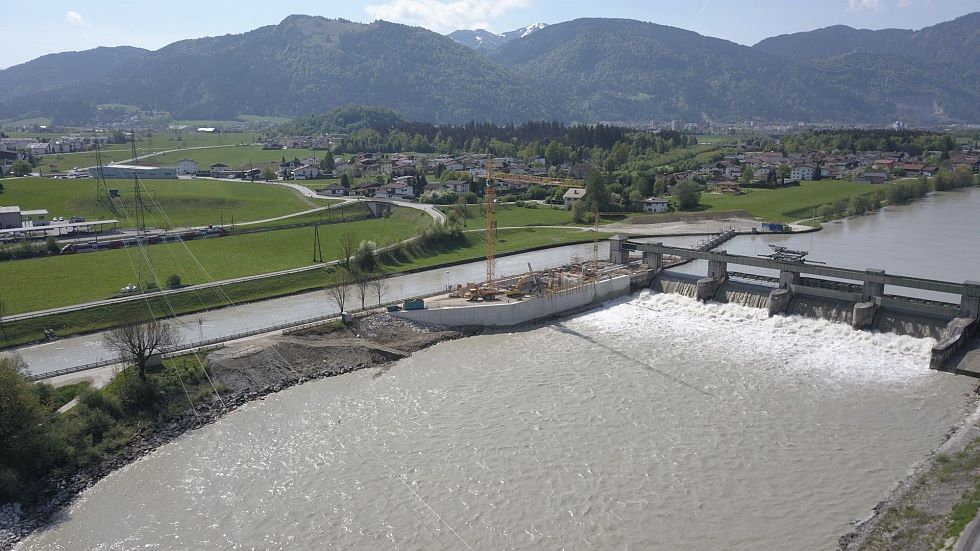

Nach rund dreijähriger Bauzeit für die Modernisierung und Erweiterung des ältesten Laufkraftwerks der TIWAG wurde am 23. Oktober 2020 im Beisein von Landeshauptmann Günther Platter die zuletzt errichtete neue Turbine gestartet und das erneuerte Innkraftwerk Kirchbichl an das Tiroler Stromnetz angeschlossen.

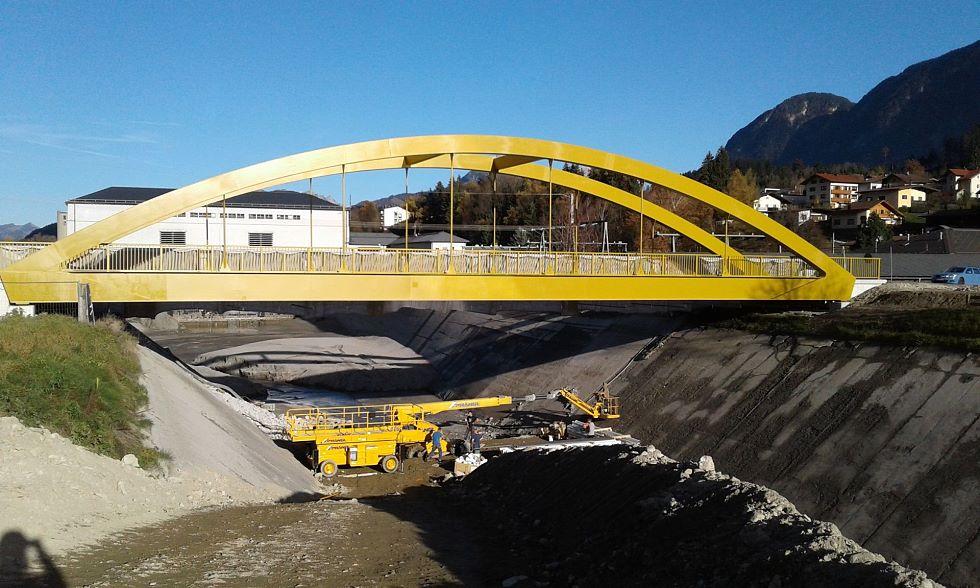

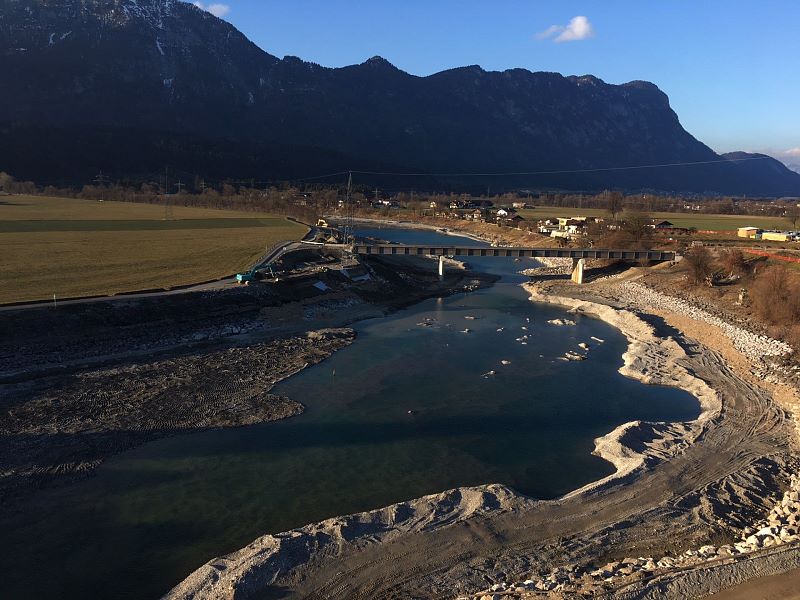

Durch Errichtung eines zweiten Krafthauses inklusive einer weiteren Turbine sowie eines Dotierkraftwerks zur Nutzung der Restwasserabgabe werden in Kirchbichl künftig 165 Gigawattstunden Strom erzeugt. Das entspricht 25 % mehr Strom, sichert so die Energieversorgung von rund 48.000 Haushalten in der Region, verbessert den Hochwasserschutz und schützt - dank einer neuen Fischwanderhilfe - wichtige Kreisläufe im Ökosystem Inn.

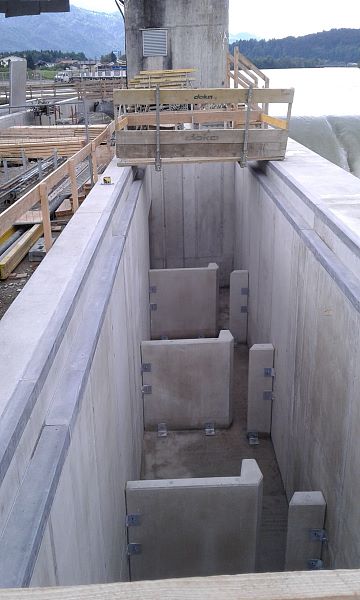

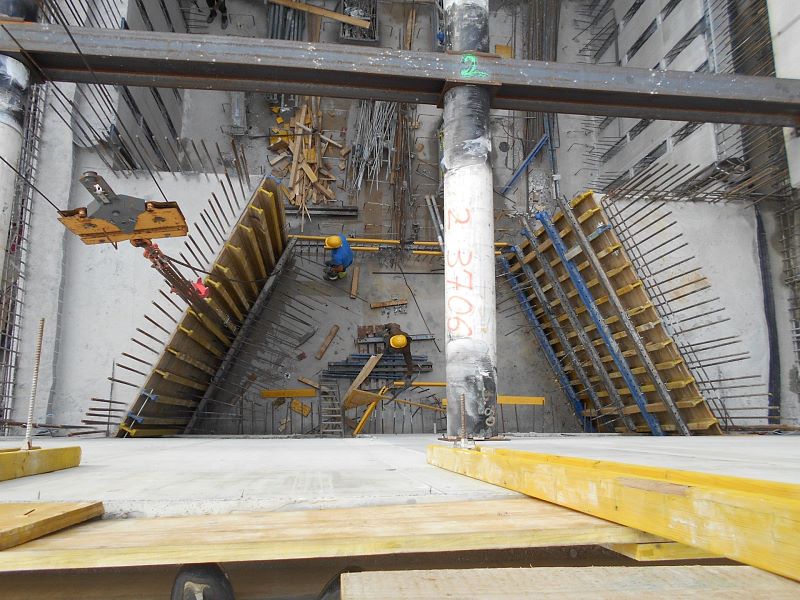

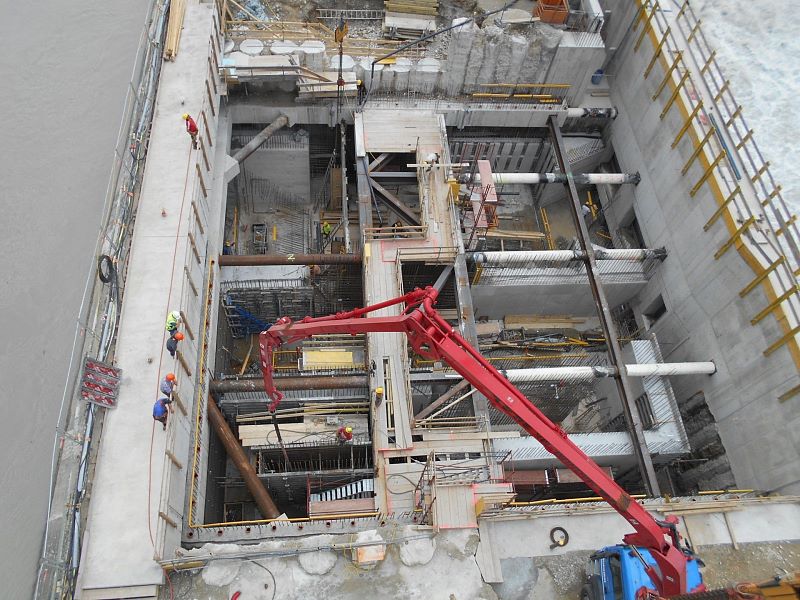

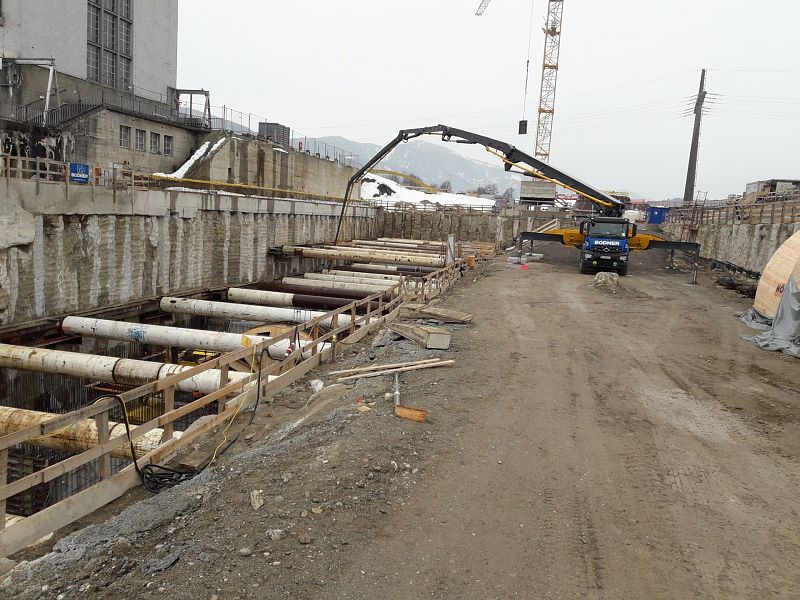

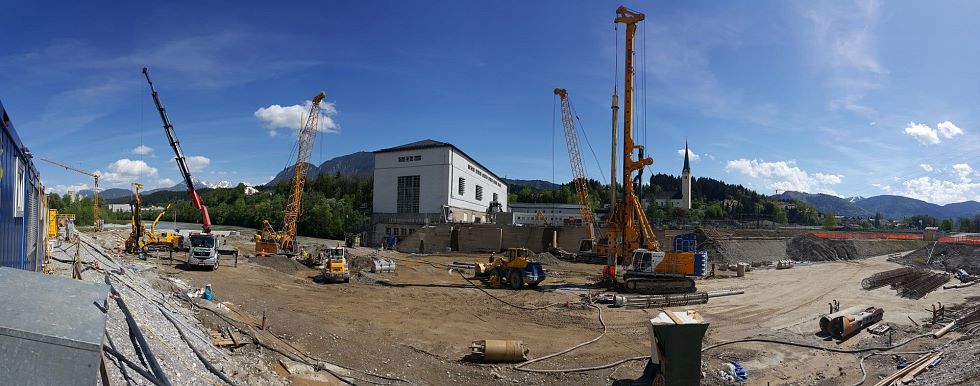

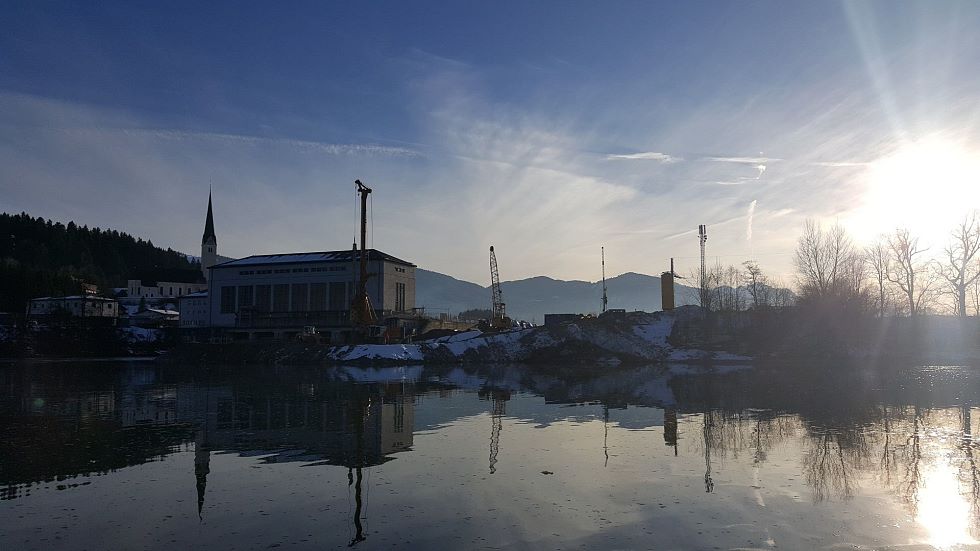

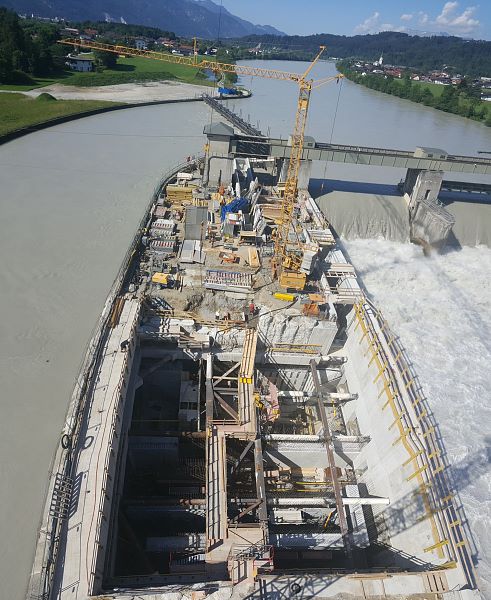

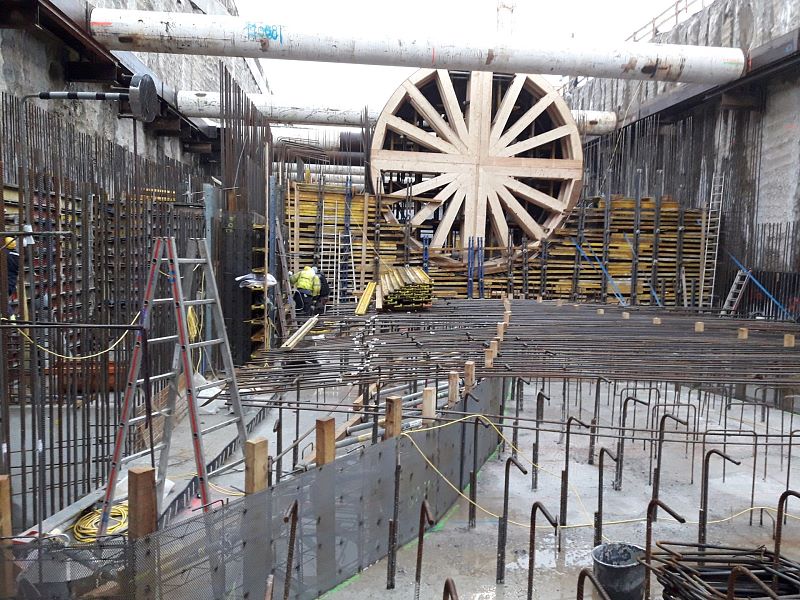

Unsere Ingenieurbau-Abteilung hat das Millionen-Euro-Projekt wie geplant im dafür vorgesehenen Zeit- und Kostenrahmen umgesetzt.
Projektname | TIWAG - Erweiterung Inn-Kraftwerk Kirchbichl |
Sparte | Ingenieurbau |
Auftraggeber | TIWAG Tiroler Wasserkraft AG |
Zeitraum Leistungserbringung | Juli 2017 - Juli 2020 |
